Процессы следует различать управленческие и производственные. Управленческий процесс - совокупность операций и процедур воздействия управляющей подсистемы на управляемую, осуществляющихся в рамках организационной структуры фирмы.
Производственный процесс представляет собой комплекс трудовых и естественных процессов, направленных на изготовление товара заданного качества, количества, ассортимента и в установленные сроки.
Каждый производственный процесс состоит из множества частичных процессов, в результате выполнения которых создаются отдельные составные части товара. Все частичные процессы подразделяются на основные, вспомогательные и обслуживающие.
Под основными процессами понимаются такие, в результате которых изменяются форма или размеры предмета труда, его внутренние свойства, состояние поверхности, взаимное расположение составных частей. Например, получение заготовки, ее обработка, сборка готовых составных частей.
К вспомогательным относят такие процессы, которые непосредственно не соприкасаются с предметами труда, а призваны обеспечивать нормальное протекание основных процессов. Например, изготовление инструмента для собственных нужд, производство для своих нужд различных видов энергии, ремонт основных фондов, контроль качества предмета труда.
К обслуживающим относятся такие процессы, как внутризаводское транспортирование, складирование и т.п.
Аналогично производственным процессам на основные, вспомогательные и обслуживающие подразделяются управленческие процессы. Только здесь в качестве предмета труда выступает управленческое решение, информация, нормативно-технический или управленческий документ. Если операция направлена на изменение любого параметра управленческого предмета труда, то этот процесс будет основным. К обслуживающим управленческим процессам относятся процессы по накоплению, контролю и передаче предмета труда. К вспомогательным - все те, которые создают нормальные условия для протекания основных и обслуживающих процессов: изготовление, приобретение или ремонт средств технического оснащения и т.п.
Проектирование любых процессов осуществляется на основе анализа и разработки мер по углублению межпроизводственной, внутрипроизводственной, технологической и функциональной специализации. Факторами углубления любой формы специализации являются унификация, типизация и стандартизация операций, процедур, методов, информации и других элементов систем управления.
Организация производственного процесса в пространстве представляет собой способ сочетания заготовительных, обрабатывающих и сборочных производственных процессов на территории фирмы по переработке "входа" системы (фирмы) в ее "выход" с параметрами, заданными в бизнес-плане. Организация производственных процессов в пространстве реализуется в производственной структуре фирмы.
Организация производственного процесса во времени представляет собой сочетание во времени основных (заготовительных, обрабатывающих и сборочных), вспомогательных и обслуживающих процессов по переработке "входа" системы (фирмы) в ее "выход"- готовый продукт.
Важнейшим параметром организации производственного цикла во времени
является производственный цикл изготовления деталей, составных частей
изделия и изделия в целом от заготовительных до сборочных и испытательных
операций. Длительность производственного цикла состоит из рабочего
периода и времени перерывов (рис. 1.).
Рассмотрим содержание отдельных составляющих производственного цикла.
Рабочий период изготовления предмета труда состоит из времени технологических операций, транспортно-складских операций и контрольных операций.

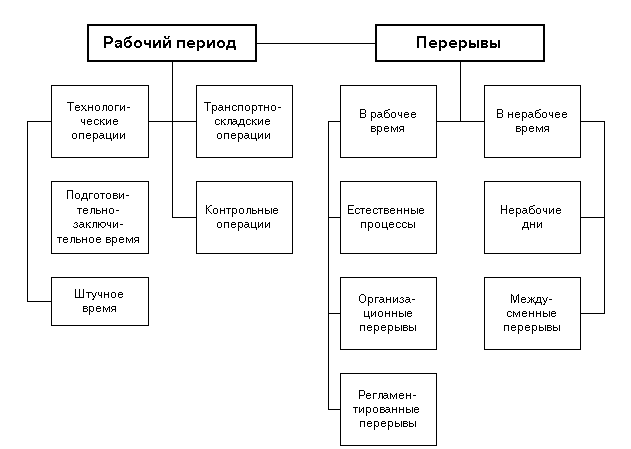

Рис. 1. Структура производственного цикла
В свою очередь время технологических операций состоит из подготовительно-заключительного времени и штучного времени. Подготовительно-заключительное время затрачивается в начале рабочей смены на подготовку рабочего места, отладку оборудования, приспособлений, установку инструментов и в конце рабочей смены на снятие приспособлений, инструментов и т.п. Это время тратится на партию обрабатываемых в течение смены предметов труда.
Перерывы в рабочее время подразделяются на естественные процессы (сушка, нормализация после термообработки и др. операции, протекающие без участия человека), организационные перерывы (ожидание освобождения рабочего места, задержка поставки комплектующих изделий и т.п.), регламентированные перерывы (перерывы на обед, отдых и т.п.).
Длительность производственного цикла изготовления изделия в целом рассчитывается после построения графика протекания сложного процесса сборки изделия в целом и расчета длительностей производственных циклов изготовления штучных или партий деталей. Эта работа выполняется технологами.
Например, длительность производственного цикла изготовления партии одноименных деталей определяется как сумма по всем операциям подготовительно-заключительного времени, штучного времени (при этом учитывается одновременность выполнения одной и той же операции на нескольких рабочих местах, параллельность выполнения всех операций, планируемый коэффициент перевыполнения норм выработки), времени естественных процессов, транспортирования, контроля качества, перерывов.
Основными факторами сокращения длительности производственных процессов являются:
- упрощение кинематической схемы изделия, его конструкции, повышение уровня блочности для изделий крупносерийного и массового производства. "Простота конструкции - мерило ума конструктора";
- упрощение и совершенствование технологических процессов изготовления изделия;
- унификация и стандартизация составных частей изделия, его конструктивных элементов, элементов технологических процессов, оборудования, оснастки, организации производства;
- углубление подетальной, технологической и функциональной специализации на основе унификации и увеличения программы выпуска изделий и его составных частей;
- сокращение удельного веса механически обрабатываемых деталей;
- анализ и соблюдение принципов рациональной организации производственных процессов: пропорциональности, параллельности, непрерывности, прямоточности, ритмичности и др.;
- механизация и автоматизация учета времени, контрольных и транспортно-складских операций;
- сокращение времени естественных процессов путем замены их соответствующими технологическими процессами;
- сокращение межоперационных перерывов;
- увеличение удельного веса технически обоснованных норм времени, норм обслуживания, норм расхода ресурсов. Стимулирование экономии времени и выполнения требований по качеству.
